欢迎来到成都坤宝建材官方网站,合成树脂琉璃瓦,多少钱一平方,寿命,批发价格等问题资讯解答!

阿里巴巴 淘宝网 收藏本站| TXT地图| XML地图| 网站地图

免费拿样 24小时询价热线: 9年诚信通防腐建筑会员18708182581

大家还感兴趣的>>>

坤宝屋面瓦
当前位置: 坤宝树脂瓦 > 常见问答

合成树脂瓦安装方法图文详解(施工技术交底)

文章出处:责任编辑:坤宝合成树脂瓦人气:发表时间:2018-08-24 10:27
合成树脂瓦施工技术交底(合成树脂瓦安装方法图文详解)
工程名称   施工单位
交底部位 坡屋面 工序名称 坡屋面挂瓦
交底提要:坡屋面挂瓦的施工准备,施工方法,质量要求。
交底内容:
坡屋面挂瓦
一、施工准备
1.1材料准备
本工程采用的所有材料有产品合格证书和材料检测报告,材料的品种规格、性能等须符合国家现行规范和设计的要求。
1.2机具准备及配件
工具:工程线、手提电钻、电钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。
配件:防水圈、保护垫、自攻钉、自攻木螺丝、防水帽。
辅料:树脂胶、树脂粉(施工中出现钻孔钻错现象将两种材料拌合后添补)。
二、施工方法
2.1施工流程
屋面放线→安装檩条(顺水条、挂瓦条)→安装坡屋面主瓦→安装脊瓦→安装三通脊瓦→安装斜脊封头→处理屋面凸出物、接缝处→封檐
2.2放线
安装前应根据现场屋面情况进行放线,这样有助于安装树脂瓦时达到横平竖直,保证安装质量达到规范要求。
2.3安装檩条(檩条的搭建方法详见:怎么安装树脂瓦的龙骨?树脂瓦骨架用什么材料好?
钢顺水条-25X5,中距600,固定用Ф3.5长水泥钉@600
挂瓦条:***上面挂瓦条位置距屋脊线180mm,便于安装正脊瓦;***下面挂瓦条位置距屋檐口50-70mm。
顺水条与挂瓦条均应做防锈处理。
2.4安装坡屋面主瓦
2.4.1树脂瓦安装应从一侧开始,**张要保证底边下端和屋檐线对齐,侧面和纵向垂直线对齐位置后,在***下端檩条瓦的波峰处固定,然后由上而下与檩条固定。
2.4.2安装第二块瓦时应与**张瓦搭接紧凑,缝隙间咬合严密,底边与屋檐线对齐,搭接一瓦波,约100mm,用手钻钻孔,孔径8mm,位置在瓦的突出部位,在一个檩条上需要3-4个近古典。照此方法依次安装,及时检查水平、垂直情况和搭接是否紧凑,确定后可依次铺设至该坡完成。
2.4.3主坡两层应同时安装,树脂瓦波浪应对齐。
2.4.4树脂瓦多张相接,**层铺完后自下而上逐层铺设,其余各层重叠70mm,重叠位置应在树脂瓦台阶处。

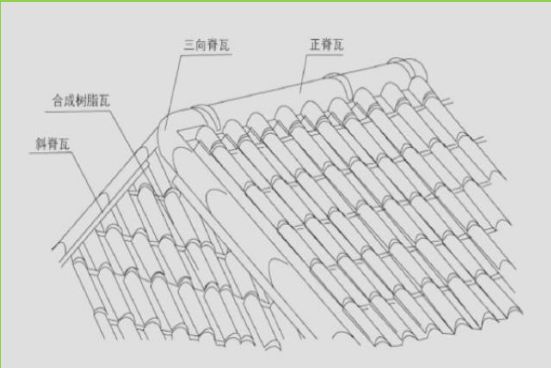

合成树脂瓦安装图
纵向搭接示意图

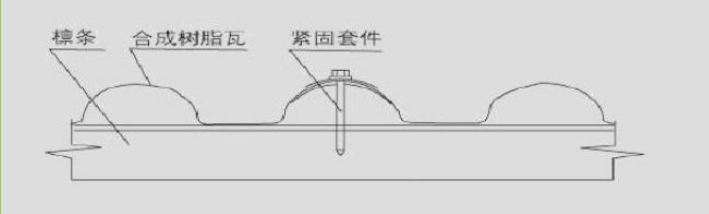

合成树脂瓦横向搭接图
横向搭接示意图

2.4.5四坡或多坡屋面中非梯形,非矩形屋面,**张瓦应从中间开始安装后分别向两侧安装。
2.4.6各坡屋面树脂瓦,侧边、端面、斜角等多余部门应弹线切除。
2.4.7屋面瓦铺设遇屋面有检修孔、烟道、排气孔等设施,瓦切除部分需弹线。

2.5安装脊瓦
2.5.1正脊瓦两侧有承接口,两张搭接时,上脊瓦的大头扣住下脊瓦的小头。
2.5.2安装正脊瓦要从一侧开始,**张应截去大头部分,正脊瓦的两翼应紧贴主坡瓦,脊瓦瓦波与主坡瓦吻合。用专用紧固套件在脊瓦瓦波突起部分与主瓦片及檩条固定。固定点2-3个,铺设方向与主瓦铺设一致,***后一张多余部分应切除。
2.5.3斜脊瓦两侧有承接口,两张搭接时,上脊瓦的大头扣住下脊瓦的小头。
2.5.4斜脊瓦中心线和斜檐对齐,在瓦片瓦波的突起部分使用专用紧固套件将斜脊瓦与瓦片连接固定,固定点3个,铺设方向由下而上。
2.5.5***后一张斜脊瓦的多余部分切掉。
2.5.7斜脊封头安装在斜脊瓦***下端,伸出100mm-200mm。
2.5.8斜脊瓦封头用专用铆钉与斜脊瓦固定,固定点2个。

2.6安装三通脊瓦
2.6.1三通脊瓦安装在三个相交屋面的交汇处,用于连接相交的三个脊瓦。
2.6.2三通脊瓦在其它脊瓦上使用紧固套件与他们固定,固定4-6个点。
合成树脂瓦配件三通瓦铺设图

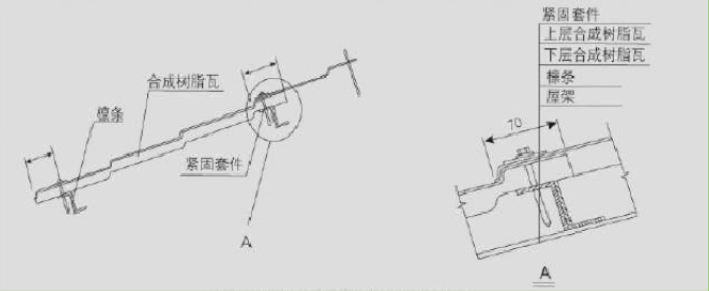

三通脊瓦铺设示意图

2.7处理屋面凸出物
凸出屋面的烟道、排气道等处必须有排水处理。泛水是提高屋面易漏部分的防风雨性能的一种特殊构造,引导水从接缝处流过而不进入接缝处。
凸出物与屋面结合部均采用聚合物砂浆,自节点处上返250mm、厚度20mm,与构造物外壁抹实。待砂浆全部干燥后,覆涂两边与主瓦同色漆。
2.8封檐
封檐应与主瓦***下一节同时安装,在主瓦末端用紧固套件固定在檩条上。
  • 施工注意事项
3.1屋面瓦铺设完毕后,及时彻底清理屋面上的各种材料及垃圾。重点清理污染瓦面的污物。所有节点构造处均应覆涂两遍与主瓦同色专用漆。清理时如发现有损坏的瓦片和其他施工质量问题及时修复。
3.2施工中严禁长时间污染瓦面,应随铺随清理干净。
3.3吊装、搬运瓦片时应轻拿轻放,码放时要整齐。
3.4施工中应穿胶底鞋,避免重力踩踏瓦面。
3.5瓦片吊装到屋面上,应按施工要求分别堆放,不可将瓦片集中过量的堆放在同一部位,以免造成屋顶超载。
四、质量保证措施
4.1檩条要求平整,不得变形,相互平行、间距均匀。
4.2焊接部位必须刷防锈漆且焊点符合规范要求。
4.3瓦横向搭接必须搭接一个完整波,纵向搭接长度大于300mm。
4.4局部缝隙可用中性玻璃胶封堵,防止漏水。

五、安全文明
4.1进入施工现场,必须正确佩戴安全帽,各施工人员佩戴的安全帽必须符合安全要求。
严禁酒后作业。
4.2带电机具的维修应先断电后维修;施工用电由专业电工操作,严禁私拉电线,所有电线间应有绝缘材料隔离。
4.3现场用电机具必须安装触电保护器,并做到一机一台。
4.4屋面四周没有女儿墙时,外脚架应高出屋面搭设,并设置防护栏杆。在提升架上料口处要设围栏和安全网。
4.5操作人员要正确使用个人防护用品,进入工地必须戴安全帽,高空作业要系好安全带、穿防滑胶鞋。
4.6雨、雾、雪天及恶劣天气严禁屋面瓦施工作业。

项目(专业)
技术负责人
  交底人   接受交底人


免责声明:部分屋面瓦文章信息来源于网络以及客户投稿,本网站只负责对文章进行整理、排版、编辑,是出于传递更多合成树脂瓦信息为导向,并不意味着赞同其观点或证实其内容的真实性,如本站文章和转稿涉及版权等问题,请作者在及时联系本站,我们会尽快处理。
标题:合成树脂瓦安装方法图文详解(施工技术交底),地址:http://www.sckbjc.com/wenda/51.html
川公网安备 51011502000289号

川公网安备 51011502000289号

坤宝消息
坤宝活动
