合成树脂瓦安装技术要求

文章出处:责任编辑:坤宝建材发布人气:发表时间:2020-11-09 11:07

材料选用及处理





1 挂瓦条、顺水条、预埋件选材

1.1 挂瓦条种类:

A 木质挂瓦条:30mm*40mm

B C型钢挂瓦条:100mm*50mm*20mm

C 方钢管挂瓦条:60mm*40mm

应根据屋面设计方案,确定挂瓦条的尺寸,且B、C的壁厚应根据设计及结构计算选用,但应不少于2mm。

1.2 坡屋面的顺水条根据选用的挂瓦条而定:

A 木质挂瓦条配30mm(w)*20mm(h)的木质顺水条

B C型钢挂瓦条配Φ8mm的钢筋顺水条

2 挂瓦条、顺水条、预埋件处理

2.1 木挂瓦条、木屋面板应根据设计要求选用Ⅰ、Ⅱ级木材,其含水率≤18%,屋面隐蔽部位的木屋面板、木挂瓦条根据项目设计要求确定防腐处理措施;

2.2 挂瓦条、预埋件、顺水条均应进行防腐处理;

2.3 施工中采用的钢屋檐沟、水斗、雨水管及配件未做表面处理者,均应刷防锈漆。



放线

1 安装前应根据现场屋面情况进行放线,下图给出了四坡屋面放线的示例,两坡屋面放线可参考图中C2CC1D1DD2部分。


图中E、A、B、F为坡屋面四角端点,CD为屋脊两端点,O为屋脊中心点。



安装树脂瓦主瓦

1 两坡或四坡屋面的主坡屋面主瓦安装时,可参照上图进行。一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB平行,并从一侧施工线(CC1或DD1)开始安装。从**张瓦的安装开始,应保证主瓦底边与施工线垂直,并在***下端挂瓦条上主瓦的中心位置(波峰)处进行固定。

2 安装第二张瓦时应与**张瓦搭接紧凑,缝隙间咬合要密实,两张瓦底边应与施工线相垂直,在***下端挂瓦条及瓦波峰处将瓦固定,两张瓦间至少搭建一个瓦波,且不少于80mm。

3 主瓦横向搭接方向应与当地常年主要季风方向相反,应横向单向搭接;如当地季风并不严重,可采用一上一下搭接方式。

4 固定主瓦应:

4.1 采用自攻螺钉或不锈钢角钉固定于钢檩(挂瓦)条,采用自攻木螺钉固定于木挂瓦条;

4.2 固定时应使用防水圈及防水帽;

4.3 每隔一个瓦波固定一套自攻螺钉,应先钻孔后安钉且孔径要大于自攻螺钉(自攻木螺丝)直径2mm~3mm。固定牢固,但不应使瓦表面变形。

5 安装四坡屋面的三角形斜屋面时,**张瓦应从中间位置(CC3或DD3)开始安装,再分别向两侧安装。

6 坡顶至坡底的长度大于或等于6m时,树脂瓦主瓦宜分段安装。


安装树脂瓦正脊瓦


1 正脊瓦安装在屋脊CD线上。

2 安装时要从一侧开始。**张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形。

3 正脊瓦与主瓦的搭接安装应牢固,搭接处钻孔后应用自攻钉进行固定,并用专用树脂胶密封。

4 顶部如安装避雷针等设施应在顶部破口搭接处用树脂胶粘密封。使用树脂胶前应清理粘结表面,清除油污、尘土等杂质。施加胶水前需保持粘结表面的干燥,施工完成后至少1h内禁止移动,见下图。

5 屋面坡度与常规正脊瓦存在角度差异大于5°时,应选用可调角度正脊瓦。



安装树脂瓦斜脊瓦


1斜脊瓦安装如下图所示。
斜脊瓦与主瓦交接处,斜脊瓦需沿主瓦的波峰做切割。

2 斜脊瓦安装应自下向上安装,上下对齐,保持顺直, 斜脊瓦搭接应不小于50mm。

3 斜脊瓦需要镟边时,需在斜脊位置顶部加装斜脊瓦挂瓦条,然后在斜脊瓦顶部钻孔安装。

4 选用有边斜脊瓦时,应将其固定在主瓦挂瓦条上。

5 五层以下建筑斜脊瓦安装宜采用镟边方式,五层以上建筑宜采用有边斜脊瓦安装。


安装三通瓦/四通瓦


1 当正、斜脊瓦安装完毕后,铺装三通瓦/四通瓦,边部应搭接在正脊瓦和斜脊瓦上方。三通瓦/四通瓦角度应与屋面坡脊角度保持一致。

应在合成树脂瓦的顶部天沟处进行固定。


安装树脂瓦封檐

应将封檐与***下一节主瓦同时安装,并错开**张瓦的重叠搭接缝,用自攻螺钉固定在挂瓦条(檩条)上。

斜天沟的安装及处理

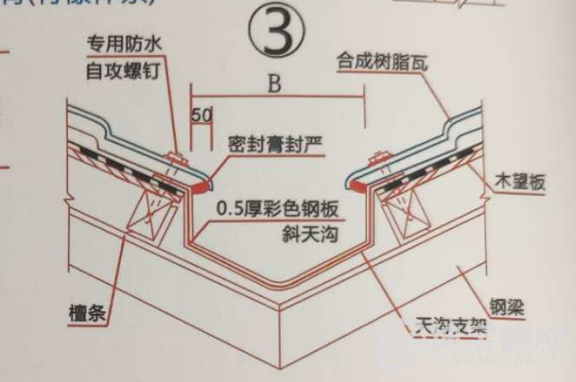

1 斜天沟安装示意图如下。


注:B的宽度由项目设计确定,图中单位为毫米。

2 斜天沟底面应加设防水层。

安装主瓦到天沟位置时,先将斜天沟水槽放置在挂瓦条和顺水条上,然后铺上主瓦。

4 宜将主瓦挑入天沟内50mm~120mm,并盖住斜天沟水槽两安装定位边。

5 用自攻螺钉固定在挂瓦条上。

6 采用成品斜天沟水槽相互搭接时,搭接宽度应小于150mm,并在搭接处用树脂密封胶密封,斜天沟宜做防腐处理。

安装树脂小青瓦的8个步骤:

在安装的过程中及其考验安装师傅的技术,在树脂瓦安装固定瓦的螺丝垫帽盖的松紧度(因为树脂瓦有热胀冷缩的特点),一般要在固定之前在固定位置预先转孔,瓦与瓦之间搭接的细节各方面处理。

树脂瓦安装步骤,品牌树脂瓦
树脂瓦安装步骤,品牌树脂瓦
树脂瓦安装步骤,品牌树脂瓦
树脂瓦安装步骤,品牌树脂瓦
树脂瓦安装步骤,品牌树脂瓦
树脂瓦安装步骤,品牌树脂瓦
树脂瓦安装步骤,品牌树脂瓦树脂瓦安装步骤,品牌树脂瓦


免责声明:部分屋面瓦文章信息来源于网络以及客户投稿,本网站只负责对文章进行整理、排版、编辑,是出于传递更多合成树脂瓦信息为导向,并不意味着赞同其观点或证实其内容的真实性,如本站文章和转稿涉及版权等问题,请作者在及时联系本站,我们会尽快处理。
标题:合成树脂瓦安装技术要求,地址:http://www.sckbjc.com/baike/983.html
川公网安备 51011502000289号

川公网安备 51011502000289号

坤宝消息
坤宝活动
